专题专栏

项目深化年||坚持“项目为王”、奋力冲刺“开门红”,建设集团吹响项目建设冲锋号

发布日期:2024-03-22 10:55:35     来源:济南城市建设集团


  1月2日,济南市委经济工作会议暨2024年“项目深化年”工作动员大会提出,今年济南将以“项目深化年”为总牵引。会议指出,要在项目谋划、落地、建设、见效、服务等五个环节上,做到“三看三深化”。

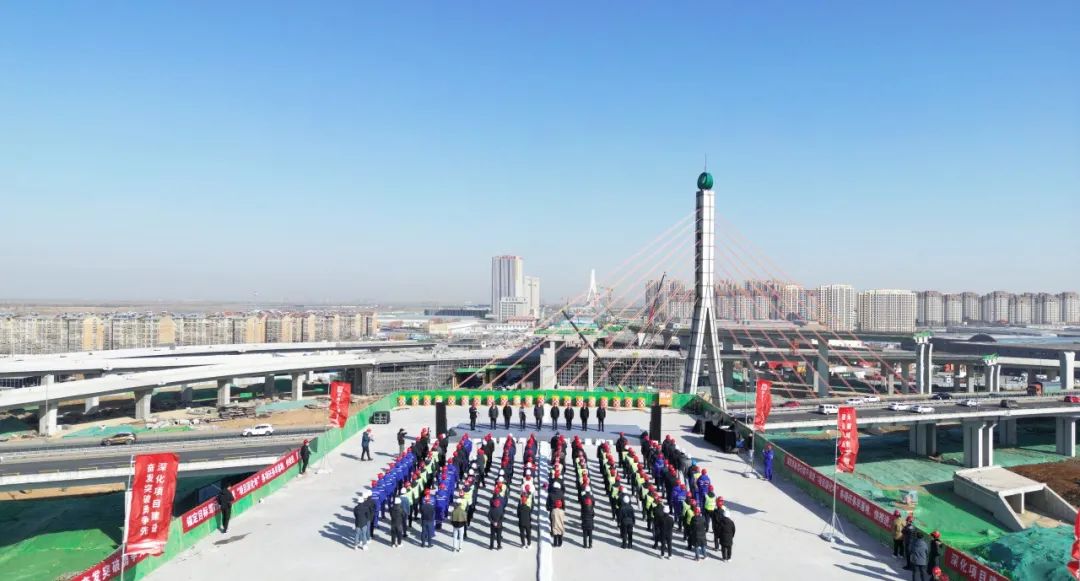

  建设集团2023年度工作会议对“项目深化年”工作进行部署动员。3月9日,建设集团“深化跨黄项目建设 实现两桥年内通车”2024年跨黄桥隧项目攻坚战活动启动,吹响项目深化的“冲锋号”,发出全力以赴的“动员令”,要求确保济南黄河齐鲁大桥、济南黄河公路大桥年内通车,同时,集团项目建设全面起势,将“项目深化年”安排部署,落到实处、见实见效。

  聚力攻坚突破
  跨黄桥隧建设提速

  重大项目是经济发展的“加速器”,加快重大项目建设、扩大高质量投资,是稳增长的关键抓手之一。

  跨黄桥隧项目一直是建设集团的“一号工程”,桥隧项目的建设将对助推济南从“大明湖时代”向“黄河时代”阔步迈进,加快省会“北起”、助力济南新旧动能转换起步区全面起势提供强力交通支撑。



  在建设集团“深化跨黄项目建设 实现两桥年内通车”2024年跨黄桥隧项目攻坚战活动中发布了《2024年跨黄桥隧项目攻坚战活动实施方案》,以周为单位对工程任务进行分解,倒排工期、挂图作战,项目建设如期推进。

  在跨黄桥隧工程全面起势的关键期,建设集团在项目落地、项目建设上做到“三看三深化”,持续推动人才、技术、设备、材料等各类要素倾斜配置,全力保障工程有序有力推进。



  济南黄河齐鲁大桥项目接连攻克220kV韶清、韶美线电力迁改、通信电缆迁改、拆迁等难题,全面扫清阻碍施工进展难题,实现全面复工。目前500余名工人进场,正推进G35济广高速跨线桥南侧主墩桩基施工,济广高速跨线桥、美里北路高架桥、跨黄河桥南北引桥等下部结构施工确保实现年内通车。



  济南黄河大桥项目同样进展有序。目前主桥钢桁梁合龙,主桥桥面UHPC完成100%,桩基完成94.1%,承台完成82.3%,墩柱完成85%,现浇箱梁完成80%;零点立交部分,济广高速保通路完成80%,桩基完成76.3%,承台完成67.4%,按照《2024年跨黄桥隧项目攻坚战活动实施方案》要求,年底具备通车条件。



  作为国内水下最大直径的盾构隧道的济南市黄岗路穿黄隧道工程,目前正在开展北岸始发井、南岸接收井及机架段的开挖支护和结构工程的施工。其中北岸始发井主体结构施工,已完成70%,预计2024年5月份能完成顶板封顶工作;南岸接收井及明挖段围护结构已施工完成,正在进行土方开挖及主体结构施工,预计2024年底能够完成全部主体结构施工。同时,盾构机预计2024年5月份能够下线、进场组装,计划年内进行盾构始发。





  济南黄河济泺路北延工程双线贯通,为超大直径盾构隧道穿越大中型水库积累了宝贵经验;济南市航天大道穿黄隧道工程开工建设,2个月实现首幅地下连续墙钢筋笼吊装,为后续主体结构施工、盾构始发奠定坚实基础。

  坚持“项目为王”
  项目建设多点突破

  2024年,济南城市建设集团计划建设项目105个,省重点3个,市级重点项目20个,涉及民生保障、城市基础设施、工业园区等各方面。



  今年将努力实现黄河体育中心足球场完成屋盖钢结构施工,体育馆、游泳馆及全民健身中心推进主体施工,黄河大道二期开工等工作;完成科创城片区生态所移交、空间应用中心一期验收,推进山大龙山校区(创新港)建设,首开单体青年公寓竣工验收,赋能起步区等片区发展。



  加快推进西客站片区、起步区、华山片区等14处教育配套交付使用以及起步区安置西区二期、三期一批次安置房,太平、孙耿安置区,石济客专安置房、大桥安置东区二期三期建设,保障民生项目稳步推进。



  以及重点推进科创城数字科技产业园、鲁澳大健康科技园、康桥发展中心产业园、绿色低碳新材料产业园建设,为未来高新技术转化落地、资源资本聚集、优势产业集合提供有力载体。

  强化业务管控
  助力项目提质增效

  项目积累了大量建设经验和人才,夯实了标准化建设的良好基础。



  按照集团“企业管理标准化建设年”活动要求,建设集团将建立从项目立项、建设手续、工程建设、竣工验收、交付使用全过程业务流程和业务标准;建立工程项目计划管理和投资纳统管理标准;建立项目发改委立项、项目估算和概算、项目集团立项、预算和成本目标管理的业务流程和业务标准;梳理项目建设过程中各业务业态的业务标准和管理流程,建立严谨的招采标准化管理体系和数字化招采平台……



  真正做到“让标准成为习惯、让习惯符合标准”,为后续工程提供可复制、可推广的标准化成果,提高工作质量和工作水平。

  同时,在落实“项目深化年”安排部署上,建设集团聚焦项目谋划、落地、建设、见效以及全过程服务五大环节,在“着眼时间和质效,做好集团项目建设工作”“着眼重点和长远,做好集团项目谋划储备工作”“着眼优势和效益,做好项目招商落地工作”“着眼精细和长效,做好项目运营服务工作”四个方面重点发力,认真落实“三看三深化”工作要求。

  通过一系列措施,牵住“项目”牛鼻子,助力项目建设提质增效,化项目势能为发展动能,赋能经济社会发展。

  下一步,济南城市建设集团将持续抓牢“项目深化年”这个“总牵引”,结合实际用好用活“三看三深化”,全力推进重大项目建设提质提速,为加快建设“强新优富美高”新时代社会主义现代化强省会作出新的更大贡献。
